东校区建设进行时(2021年1月13日拍摄)

发布者:石佳乐发布时间:2021-01-13浏览次数:1214

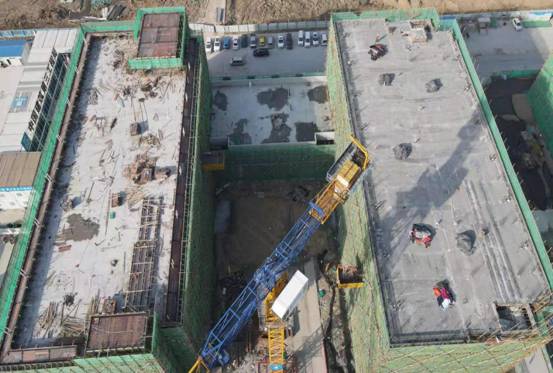

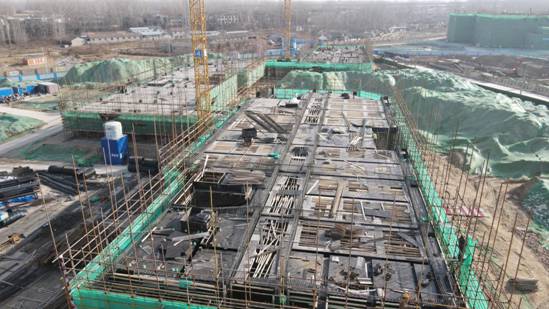

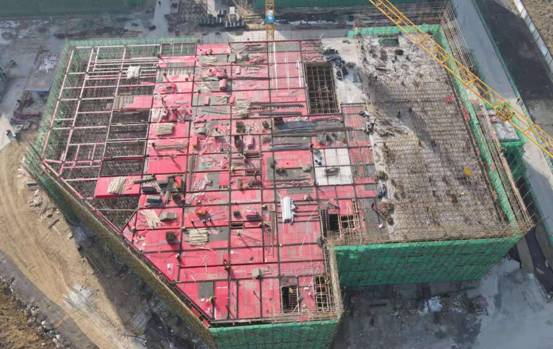

1-学生食堂:一段四层架体搭设,二段三层梁钢筋绑扎,三段三层粱、板模板铺设。

b6b69f538b302d088803c952800e732

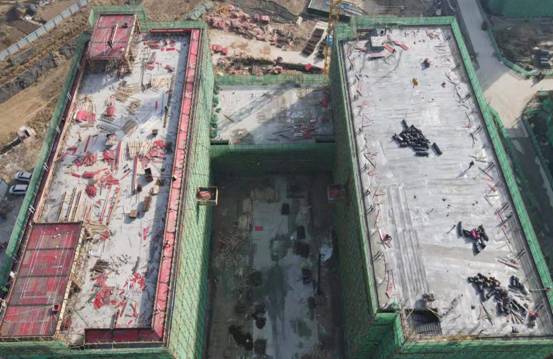

2-J1宿舍楼南侧六层架体搭设完成,北侧六层梁钢筋绑扎。

67ac637e713e457f963e5e9952d7527

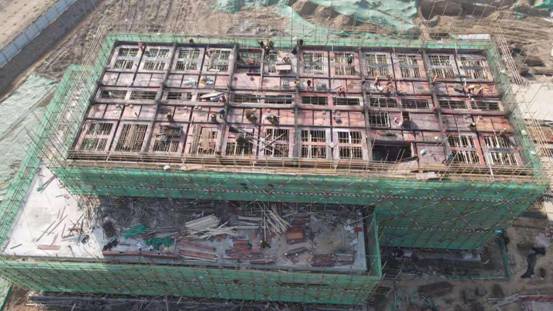

3-J2宿舍楼南侧屋面机房、女儿墙施工,北侧六层结构浇筑完成。

d1f43511222c8bfdb868db5cfa48a58

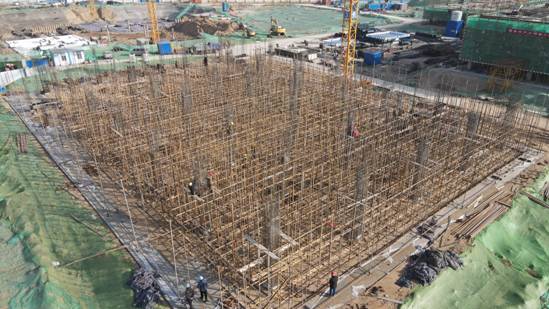

4-J3宿舍楼南侧六层结构浇筑完成,北侧屋面机房、女儿墙施工。

b9083dabb28a192ad62b2a10c0f8ef0

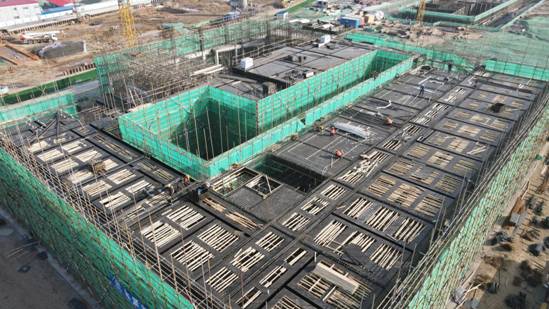

5-J4宿舍楼南侧六层结构浇筑完成,北侧六层结构浇筑完成。

de7a9b1e1380d1abd071dbeb592fe8e

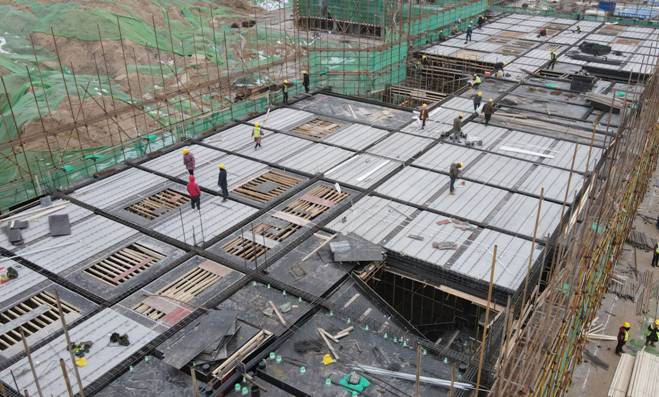

6-J5宿舍楼南侧六层梁、板钢筋绑扎,北侧六层六层梁、板钢筋绑扎。

745e857764723c9df17b29f2b8c6810

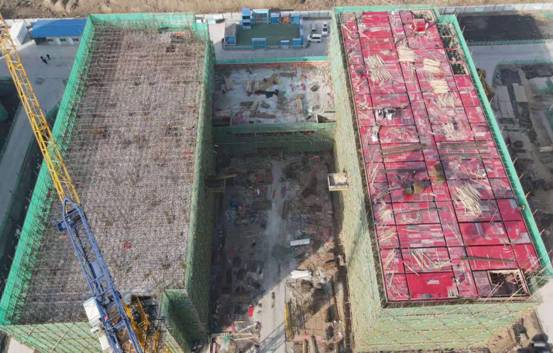

7-留学生公寓四层结梁钢筋绑扎完成待PC板吊装

2cd0f19b7c61a213c83293fe0347789

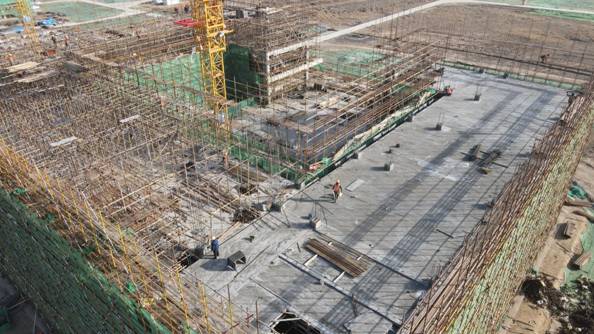

8-国际交流中心五层内架完成50%

DJI_0562

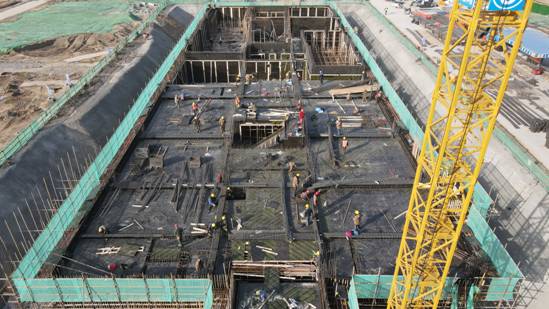

9-艺术学院楼基础梁6-8轴浇筑完成,剩余轴线已通过报验,预计今晚浇筑混凝土

DJI_0564

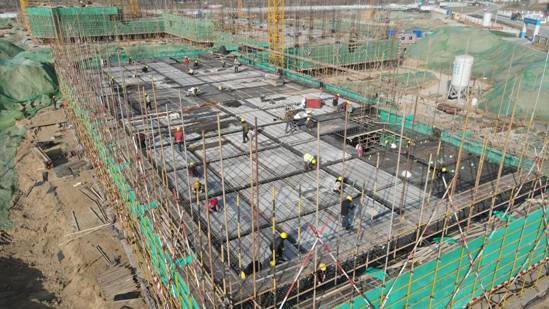

10-教科学院楼二层柱钢筋绑扎完成,内架施工完成,目前正在搭设叠合板。

DJI_0566

11-公共教学楼6-13轴墙柱钢筋绑扎完成,板钢筋完成50%13-18轴墙柱钢筋完成,正在封模。

DJI_0568

12-体育馆桩基施工完成550根,共787根。

DJI_0574

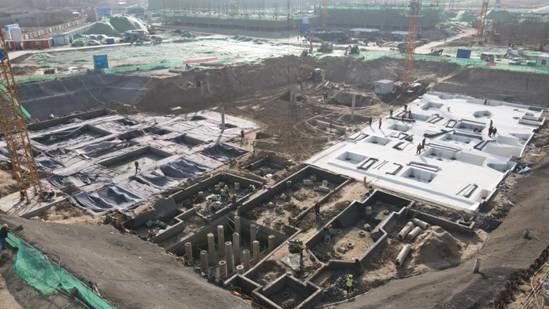

13-职工食堂一层柱钢筋绑扎完成,内架施工完成。DJI_0572

14.1-管金商学院一层东单元叠合板拼装完成,正在进行顶板钢筋绑扎中。

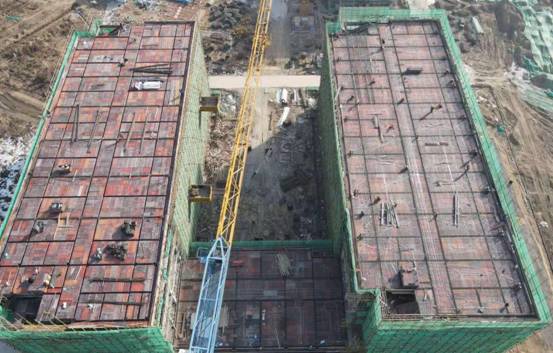

DJI_0569

14.2-管金商学院中单元二层柱钢筋电渣压力焊完成。

14.3-管金商学院西单元二层叠合板正在拼装。

DJI_0571

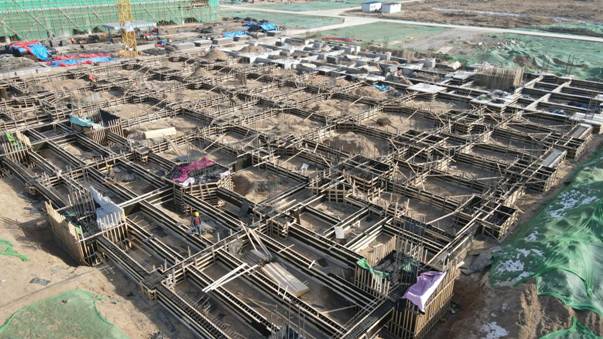

15-实验中心砖胎膜砌筑施工完成95%,防水施工完成30%管桩清理中。

DJI_0573
