东校区建设进行时(2021年1月5日拍摄)

发布者:石佳乐发布时间:2021-01-08浏览次数:1166

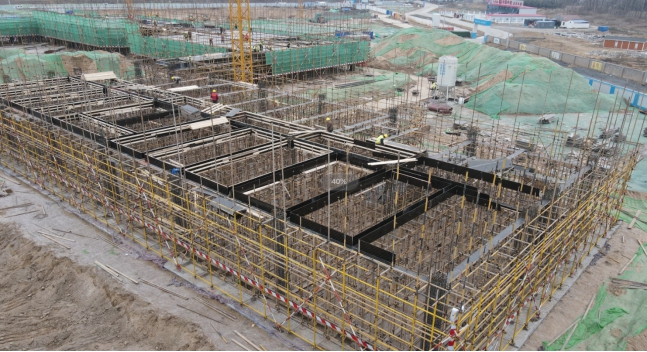

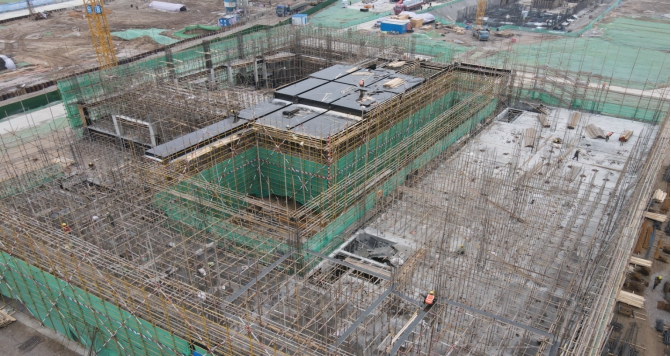

1-学生食堂三层:一段PC板吊装完成,二段梁板模板安装完成。

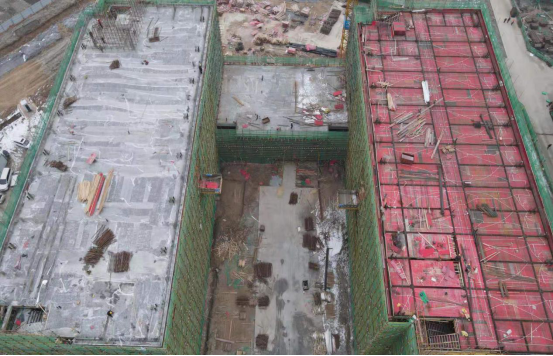

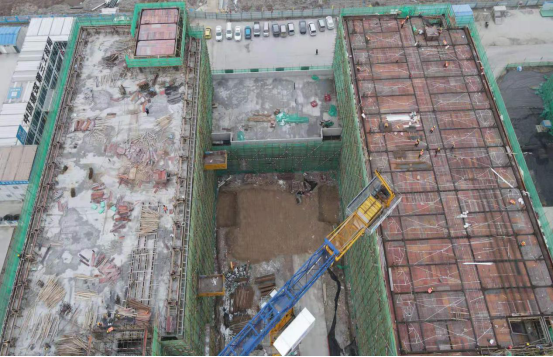

2-J1宿舍楼南侧五层结构浇筑完成,北侧六层架体开始搭设。

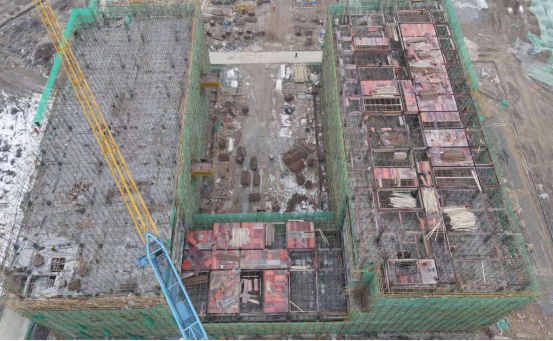

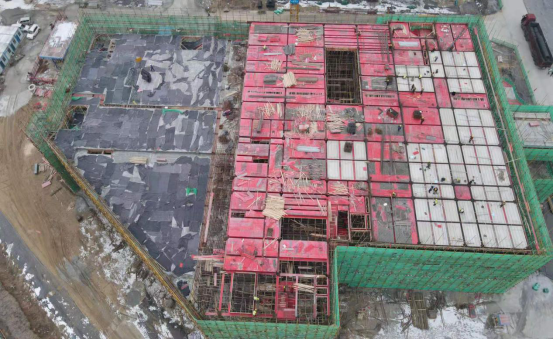

3-J2宿舍楼南侧六层浇筑完成,北侧六层梁、板钢筋绑扎完成80%

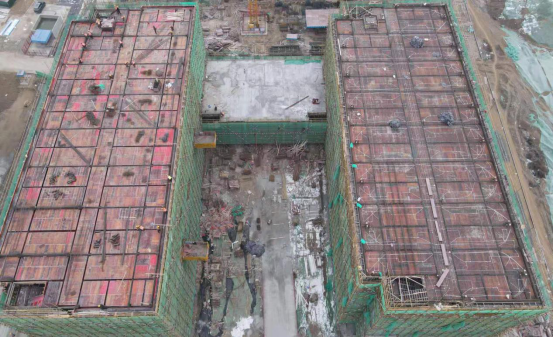

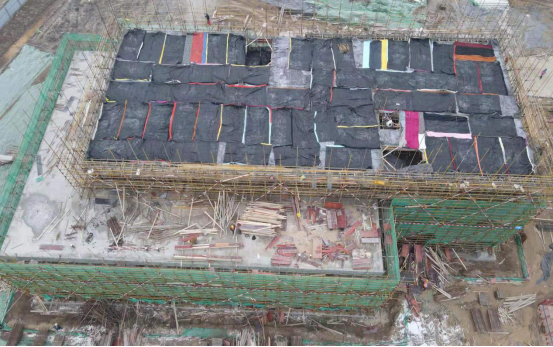

4-J3宿舍楼南侧六层梁、板钢筋绑扎完成70%,北侧六层浇筑完成。

5-J4宿舍楼南侧六层梁、板钢筋绑扎完成80%,北侧六层梁、板钢筋绑扎完成60%

6-J5宿舍楼南侧六层梁、板模板施工,北侧六层架体搭设。

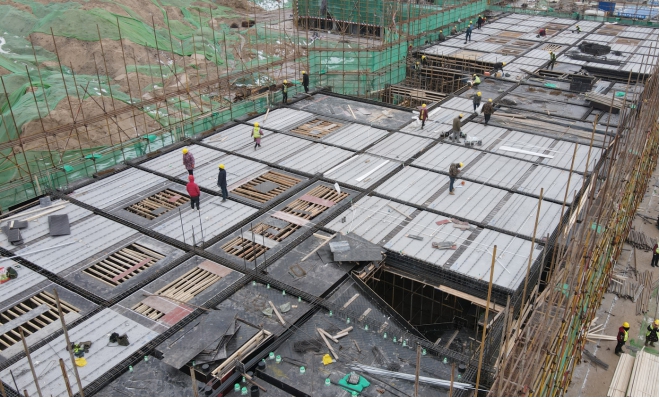

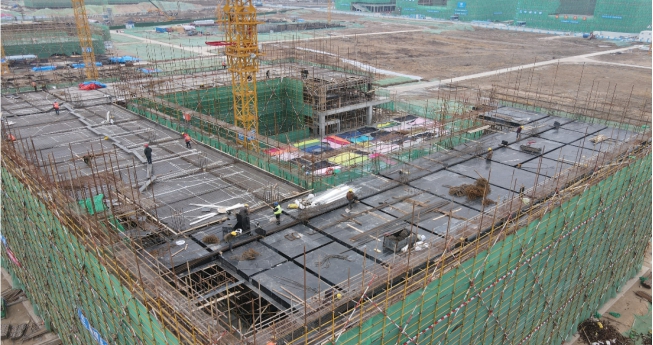

7-留学生公寓三层结构浇筑完成。

8-国际交流中心四层准备浇筑AC(北)区浇筑,B区梁钢筋绑。

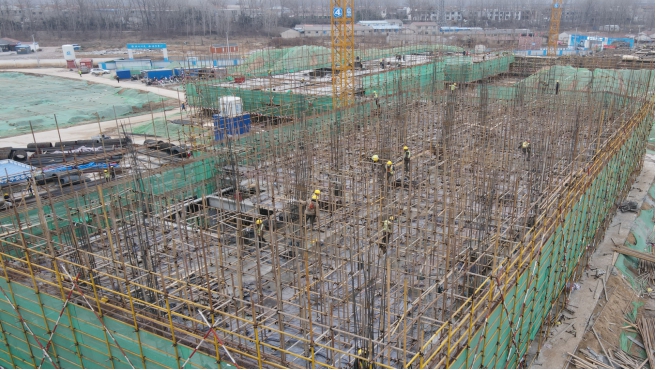

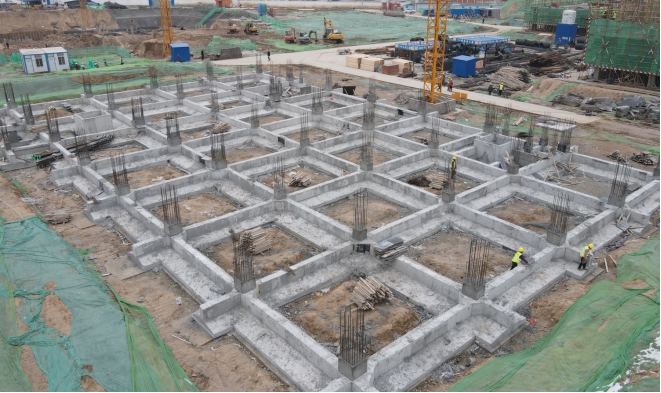

9-艺术学院楼基础梁钢筋绑扎完成,基础模板加固完成90%。

10-教科学院楼二层内架搭设完成85%,梁底、顶板开始施工。

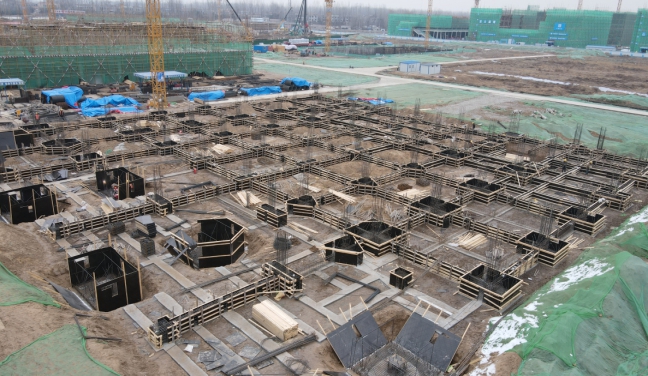

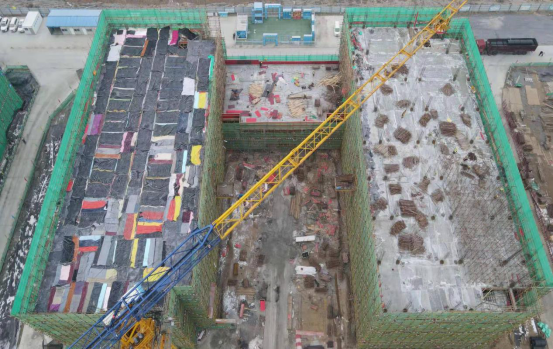

11-公共教学楼6-13轴筏板浇筑完成,13-18轴墙柱模板加固完成60%

12-体育馆桩基施工完成300根,共787根。

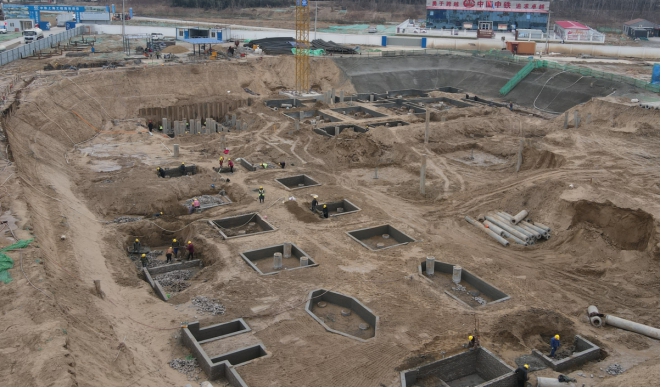

13-教职工食堂基础浇筑完成,准备地垄墙砌筑。

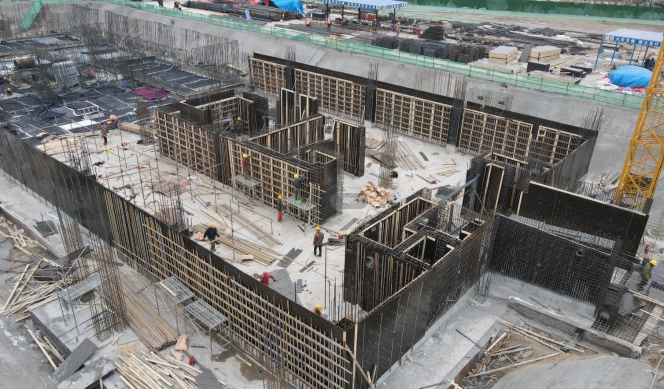

14.1-管金商学院一层东单元架体搭设完成,梁帮施工中

14.2-管金商学院一层中单元叠合板拼装施工。

14.3-管金商学院西单元二层架体搭设完成70%

15-公共教学楼砖胎膜砌筑施工,管桩清理中。
